【操作方法】​Paco-SAP弹塑性分析—施工模拟的定义
      《高层建筑混凝土结构技术规程》JGJ3-2010第3.11.4第2条明确规定,弹塑性分析时,复杂结构应进行施工模拟分析,并以施工全过程完成后的内力作为初始状态。对于超高层建筑,一次性加载与考虑施工模拟在竖向加载下构件的内力差别较大,而非线性分析的结果对加载路径具有依赖性,因此竖向加载的结果对后续水平加载的全部结果都有显著影响,其重要性不言而喻。
       本文通过一个小算例,介绍在Paco-SAP中设定施工模拟的操作。算例小模型为多塔连体结构,共5层,按层进行施工,中间连体部分最后单独施工,即共6个施工步骤。
       1、施工号的设定方法

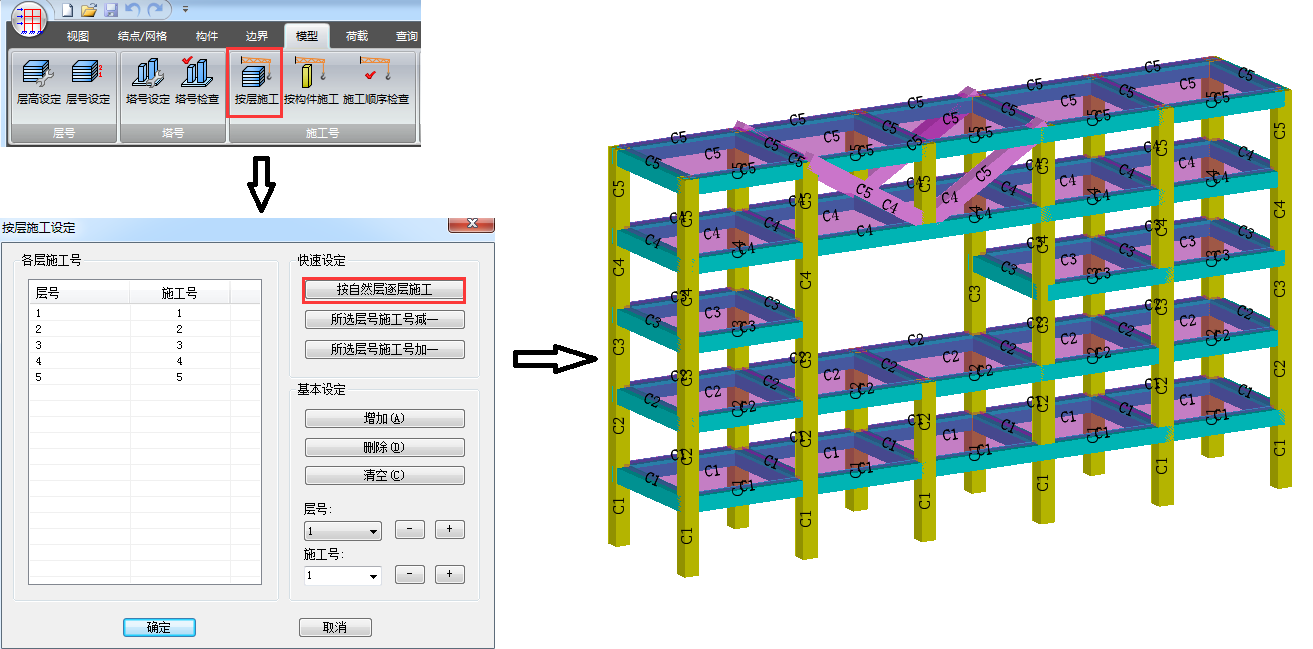

       首先,Paco-SAP支持按楼层施工,既可以选择按自然层逐层施工,也可以多个楼层合并施工。操作如下图所示(主菜单->模型->施工号->按层施工)。

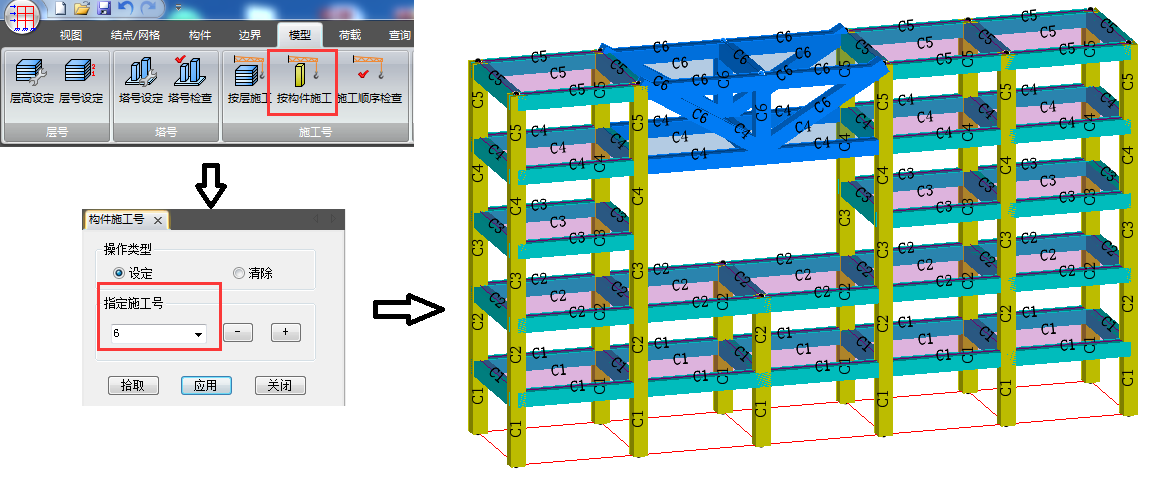

\          在此基础上,Paco-SAP还可以设定按构件施工,选中构件,输入对应的施工号,本例题将连体部分设为第6个施工顺序。操作如下图所示(主菜单->模型->施工号->按构件施工)。
\
       对于通过接口从其他设计软件导入的模型,Paco-SAP已自动读取设计软件中设定的施工号,无需重复设定,减少工作量。
       2、施工顺序的校对

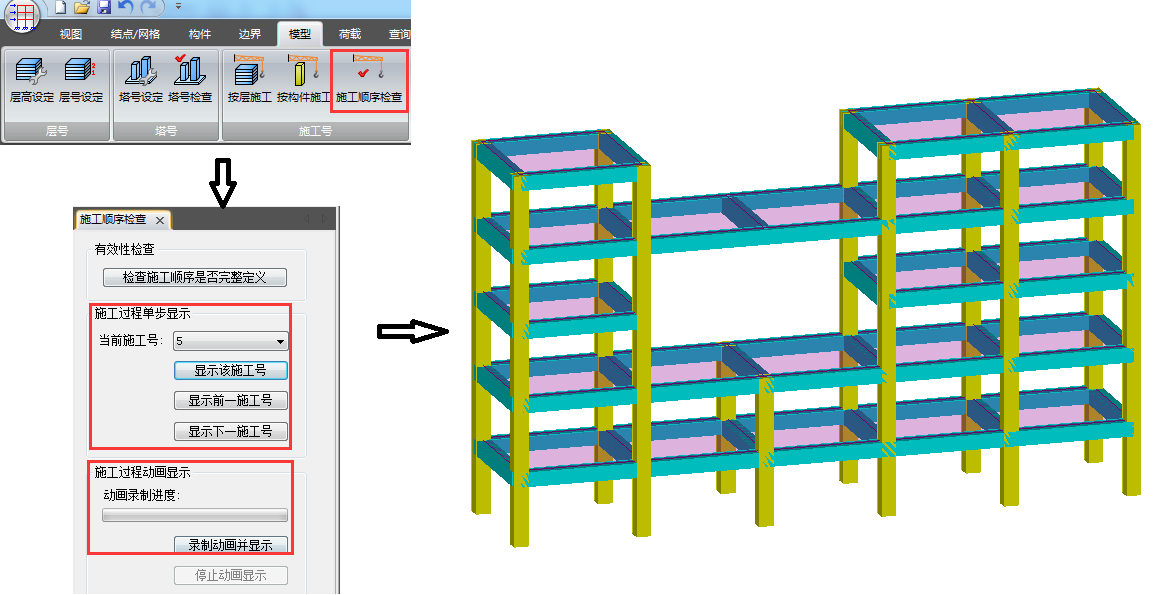

      在Paco-SAP中,手工指定或通过接口导入施工顺序之后,可对施工号进行校对,操作如下图所示(主菜单->模型->施工号->施工顺序检查)。Paco-SAP支持静态加载或动画查看施工加载的顺序,可以对模型的加载顺序有全面直观的了解。

\

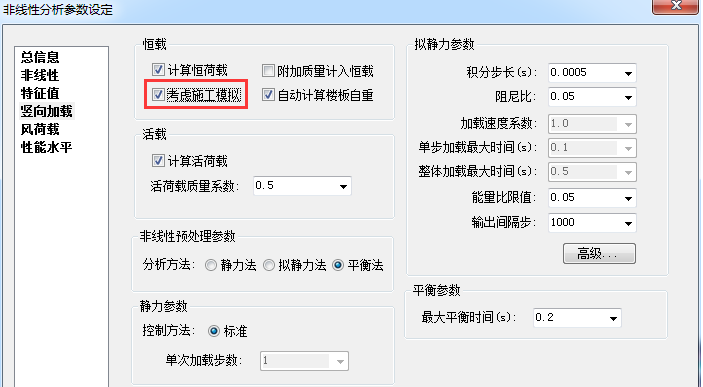

        施工顺序设定好之后,即可选择在竖向加载时考虑施工模拟,操作如下图所示(非线性参数->竖向加载)。
\       关于非线性施工模拟对结构竖向加载的影响,将在以后的文章中进行讨论,敬请关注。
